Вопрос. В нашей организации несколько отделов работают с ТИМ, но результаты сильно отличаются. Один действительно стал быстрее выпускать проекты…

Вопрос

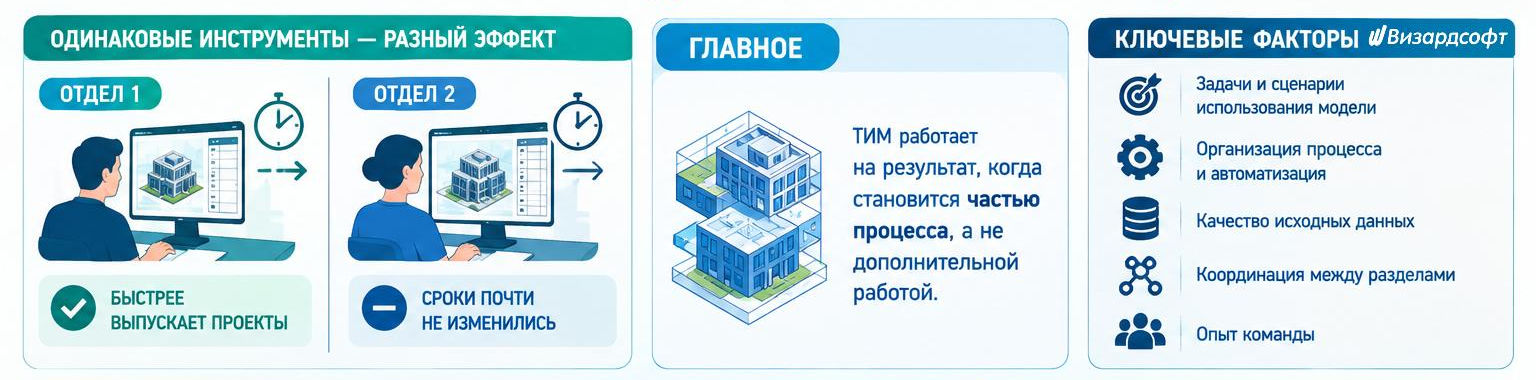

В нашей организации несколько отделов работают с ТИМ, но результаты сильно отличаются. Один действительно стал быстрее выпускать проекты, а в другом сроки почти не изменились: модель ведут, требования выполняют, но проектировщики говорят, что просто добавилась ещё одна работа. От чего на самом деле зависит эффект от ТИМ?

Ответ

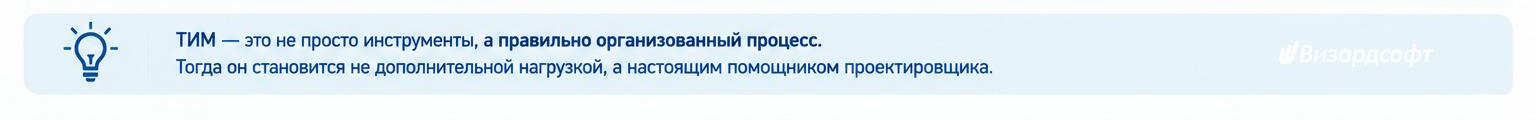

Сам по себе переход на ТИМ не гарантирует сокращения сроков. Эффект появляется тогда, когда информационная модель становится частью рабочего процесса, а не дополнительным слоем работы поверх привычного проектирования.

Поэтому два отдела, использующие одни и те же инструменты, могут получать совершенно разный результат.

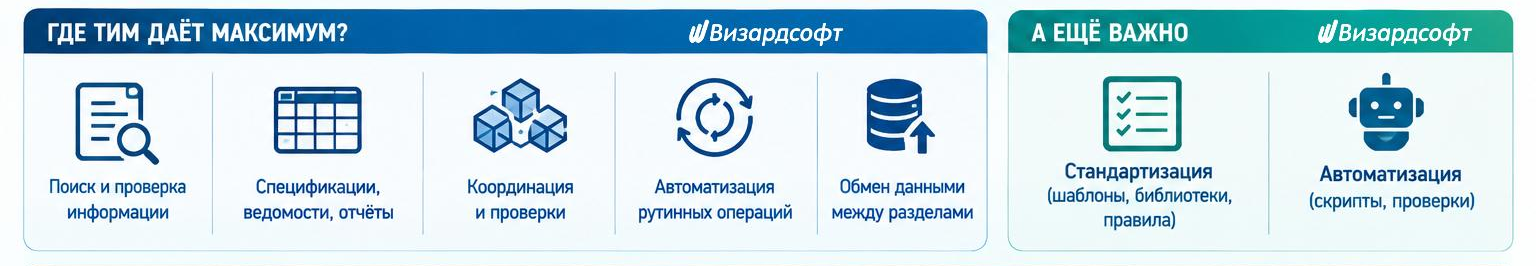

В первую очередь имеет значение, какие задачи отдел решает с помощью модели. Если модель используется только для выпуска привычной документации, значительная часть преимуществ ТИМ действительно может остаться незадействованной. Если же из неё получают спецификации и ведомости, используют её для координации, автоматизированных проверок, повторяющихся операций и обмена данными с другими разделами, экономия времени становится заметнее.

Важна и организация самого процесса. Например, в одном отделе после изменения решения достаточно скорректировать модель, и связанные виды, спецификации и ведомости обновляются автоматически. В другом проектировщик сначала меняет модель, затем вручную исправляет несколько таблиц и чертежей. Формально оба работают в ТИМ, но количество повторной работы принципиально разное.

На результат также влияют:

Стандартизация. Если в отделе есть единые шаблоны, библиотеки, правила именования и заполнения параметров, проектировщики не тратят время на решение одних и тех же организационных вопросов.

Автоматизация. Там, где регулярно выполняются массовые и однотипные операции, скрипты и инструменты автоматизации могут существенно сократить ручную работу. Если всё делать вручную, часть потенциального выигрыша от ТИМ теряется.

Качество исходных данных. При постоянных ошибках в исходных данных и требованиях проектировщики вынуждены много раз переделывать модель. В этом случае ТИМ не устраняет причину задержек, а иногда даже делает её более заметной.

Координация между разделами. Если архитектура, конструкции и инженерные системы работают независимо и согласуют решения только перед выдачей, модель используется не на полную мощность. Раннее выявление несогласованностей — один из процессов, где ТИМ может давать вполне измеримый эффект.

Опыт команды. В период освоения новых процессов производительность может временно снижаться. Проектировщик одновременно решает проектную задачу и учится работать по новым правилам. Поэтому сравнивать сроки отдела сразу после внедрения со сроками команды, которая уже накопила практику, некорректно.

Наконец, стоит смотреть не только на время выпуска конкретного комплекта, но и на объём переделок. Иногда ТИМ практически не сокращает первоначальный срок моделирования, зато уменьшает количество ошибок, повторного выпуска документации и ручных сверок. Такой эффект тоже имеет экономическую ценность, хотя его сложнее заметить по одному показателю «дней до выдачи».

Поэтому при сравнении отделов полезно анализировать не просто «кто быстрее работает в ТИМ», а весь процесс: сколько ручных операций выполняется, сколько раз информация вводится повторно, сколько времени занимает координация, сколько обнаруживается ошибок до выпуска и сколько изменений приходится вносить после них.

Именно здесь обычно становится понятно, почему одинаковое ТИМ в одном отделе превращается в инструмент экономии времени, а в другом — в дополнительную обязанность.

Ответ дан по состоянию на 23.09.2026
